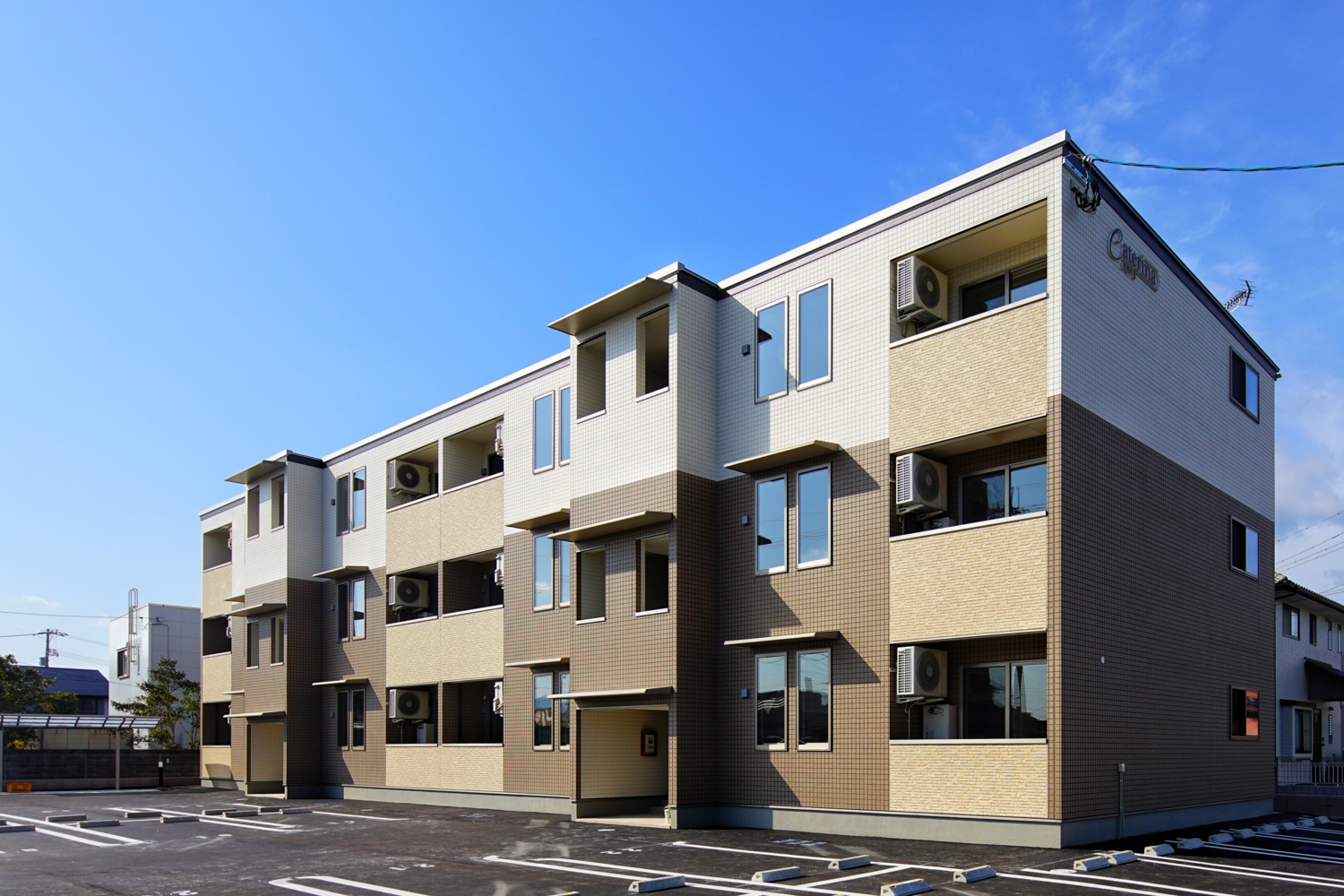

【完工】防府千日アパート(施工事例)【2LDK・12戸】

2021/1/30

完工

2021/1/30

完工

洋室

2021/1/30

完工

LDK

2021/1/30

完工

キッチン

2021/1/30

完工

キッチン

2021/1/30

完工

洋室

2021/1/30

完工

バスルーム

2021/01/30

完工

洗面所

2021/01/30

完工

トイレ

(2020年11月15日)外壁工事
(2020年11月15日)外壁工事・階段部
(2020年11月15日)内装工事
(2020年11月15日)階段部分コンクリート打設
(2020年10月21日)サイディング張り
(2020年9月25日)外壁下地防水シート貼り
(2020年7月1日)2部屋+リビング+ダイニング+キッチンの住みやすい間取りとなっています。1人暮らしの方、新婚夫婦の方たちに人気がある間取りです。
82020年10月12日)
(2020年10月12日)
(2020年10月5日)
(2020年10月3日)
(2020年10月1日)
(2020年9月25日)外壁の下地防水シート貼りです。
(2020年9月25日)各部屋の界壁。防音と防火のため、基礎から天井裏まで隙間なく壁を築きます。
(2020年9月22日)凄い量のダブル筋交い!!
(2020年9月22日)綺麗に整頓された作業場。仕事ぶりが伺えます。
2020年9月9日)外装下地の耐力面材施工です。揺れ・地震から守ってくれます。
(2020年9月9日)屋根のガルバリウム鋼板を葺いています。
(2020年8月28日)上棟2日目の朝の光景です。1階と2階の半分が前日の作業です。
(2020年8月28日)昼前には2階部分が作業終了です。
(2020年8月20日)脱枠完了
(2020年8月13日)立上りコンクリートの型枠工

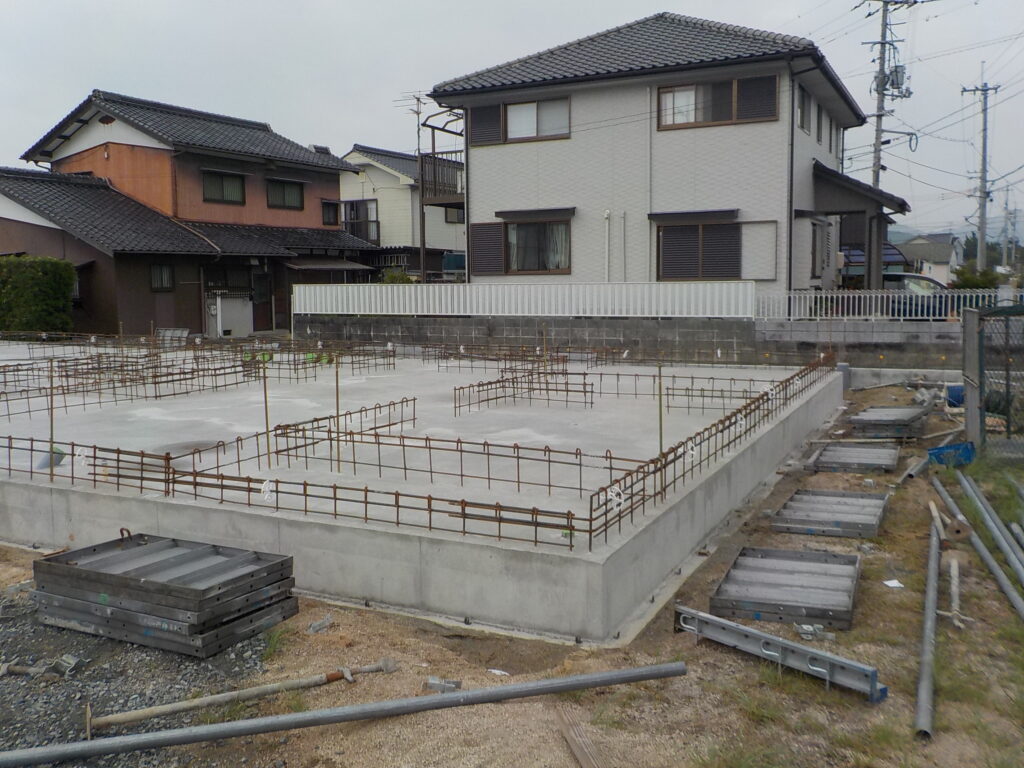

(2020年8月8日)ベースコンクリートを打ち終わり立上り配筋
(2020年7月30日)梅雨が明け暑い中、お疲れ様です。
(2020年7月30日)地中梁の配筋です。建物の強度を基礎から支えます。
(2020年7月20日)基礎工事に取りかかる前に狭い部分の先行配管を行いました。
(2020年7月20日)基礎工事着工しました。
(2020年7月16日)擁壁工事が完了しました
(2020年7月11日)ブロックを使用し土留めしています。
ブロックを積んでいく前に地盤面下に土台となる基礎をつくっていきます。
コンクリートを打ち基礎をつくり、そこにブロックを積んでいきます。
倒れないようにしっかり頑丈に造ります。
(2020年7月1日)宅地の土砂が崩壊するのを防ぐために土留め工事を行います。
(2020年6月29日)地鎮祭が執り行われました。
土地の神様により土地を利用する許可を頂き、これからの工事の安全無事とお施主様の繁栄を祈願致しました。
本日は、誠におめでとうございます。
