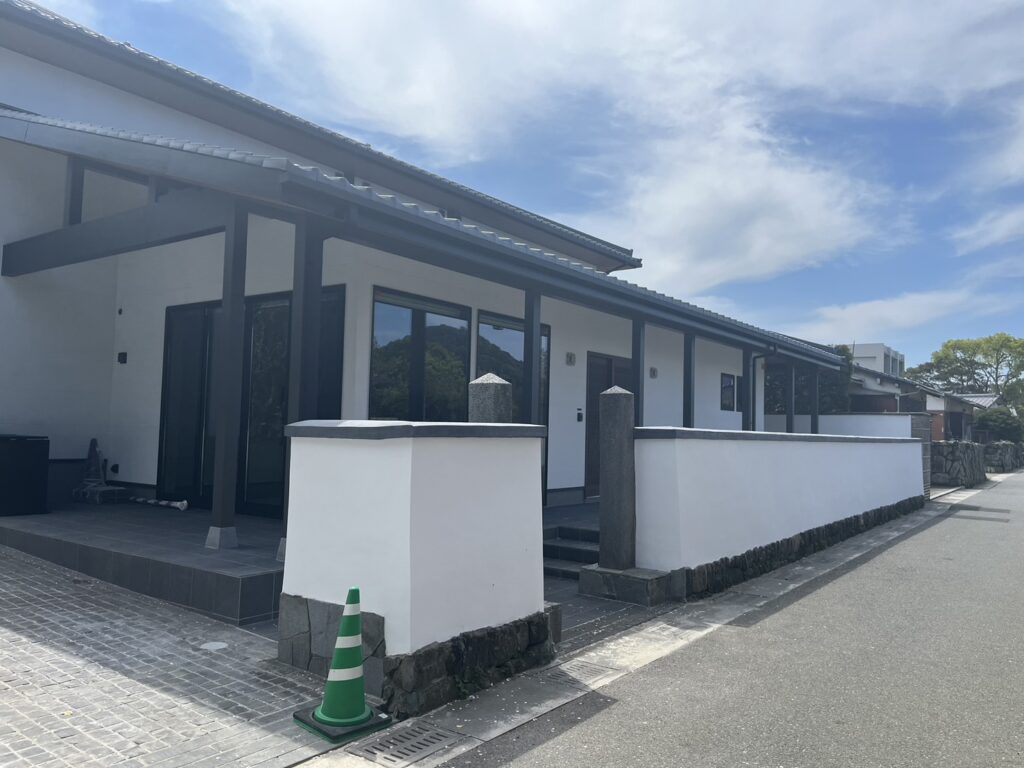

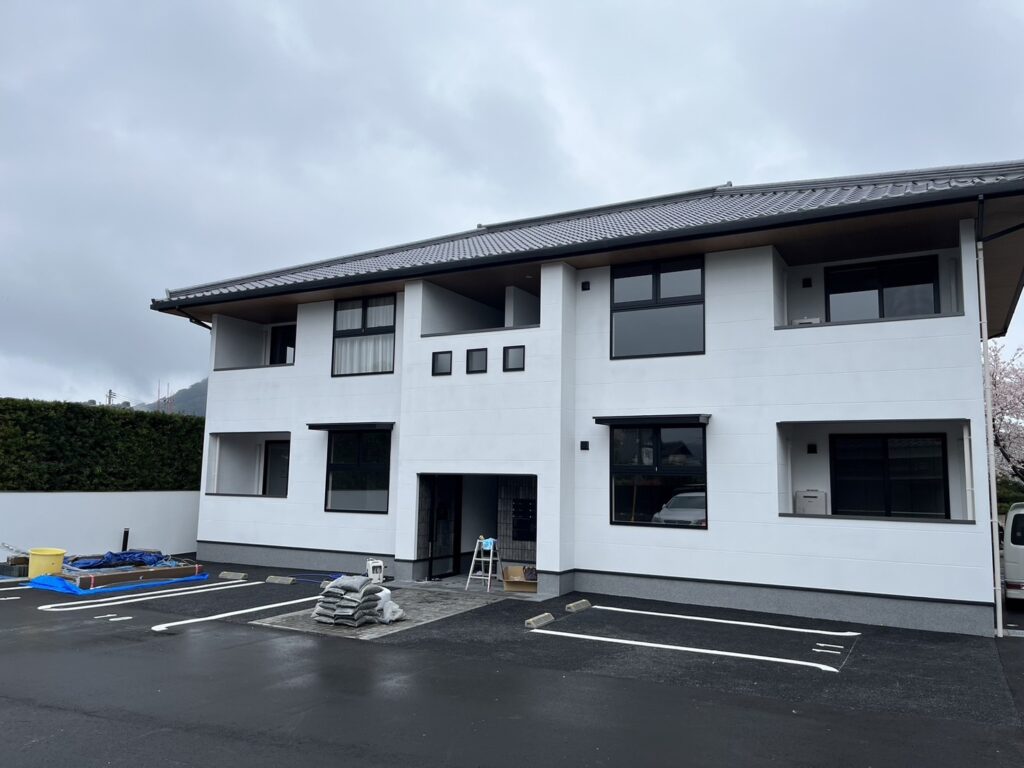

【完工】萩堀内桂主殿【木造2階建賃貸マンション】2LDK 4戸・店舗併用住居 1戸

2024/4/19

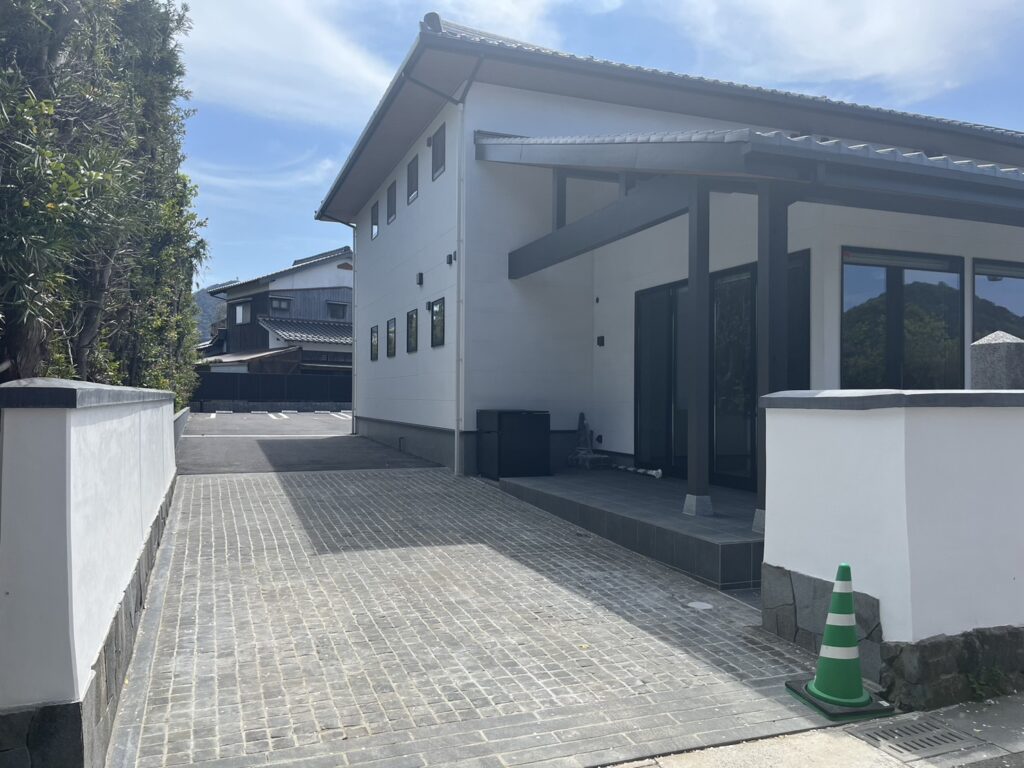

完工

マンションの出入口にカーブミラーの取り付け工事を行いました。

2024/4/12

外部施工状況

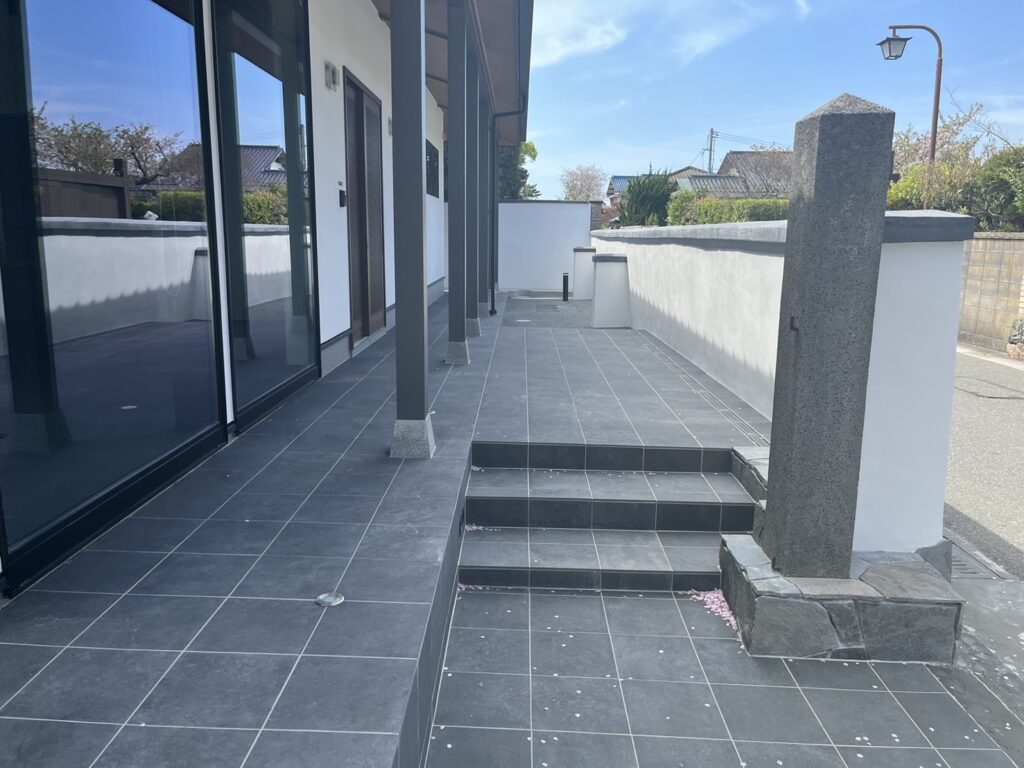

外部タイル洗浄完了。

2024/4/12

外部施工状況

外部タイル洗浄完了。

2024/4/12

外部施工状況

外部タイル貼り工事が終了し洗浄が完了しました。

2024/4/10

外部施工状況

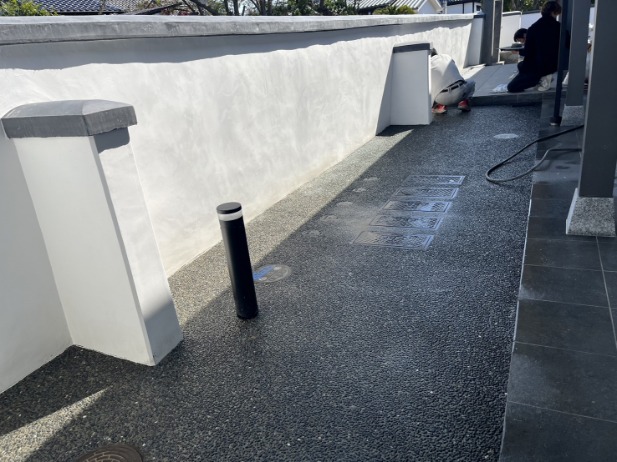

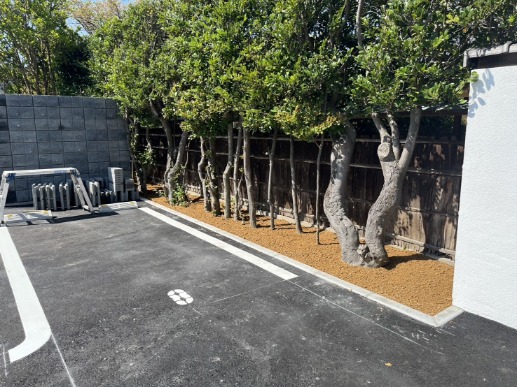

外構工事。

2024/4/10

外部施工状況

外構工事。

2024/4/10

外部施工状況

外構工事。

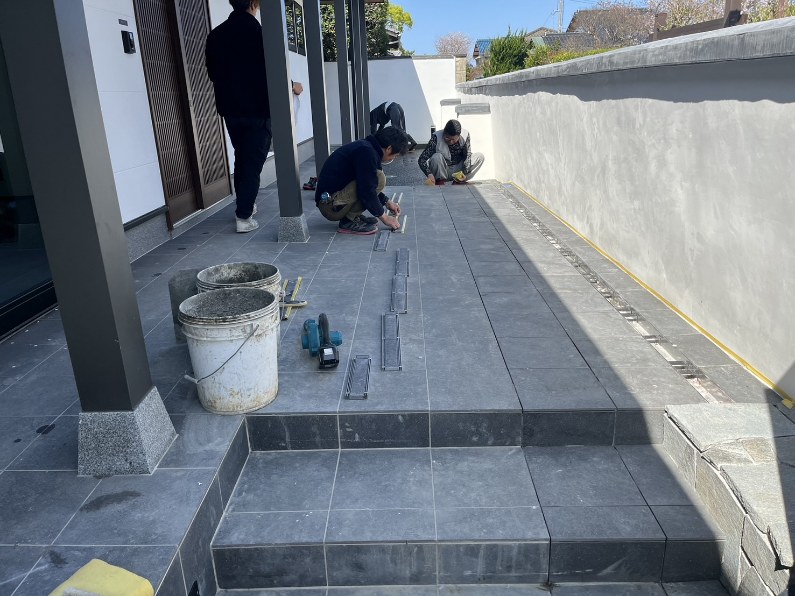

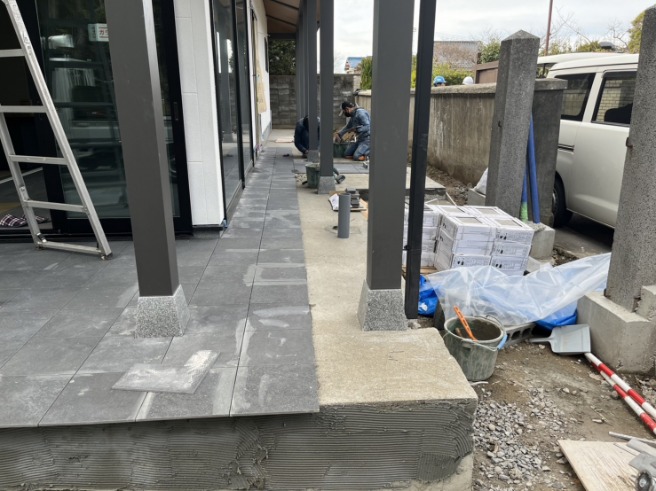

タイル貼り工事施工中です。

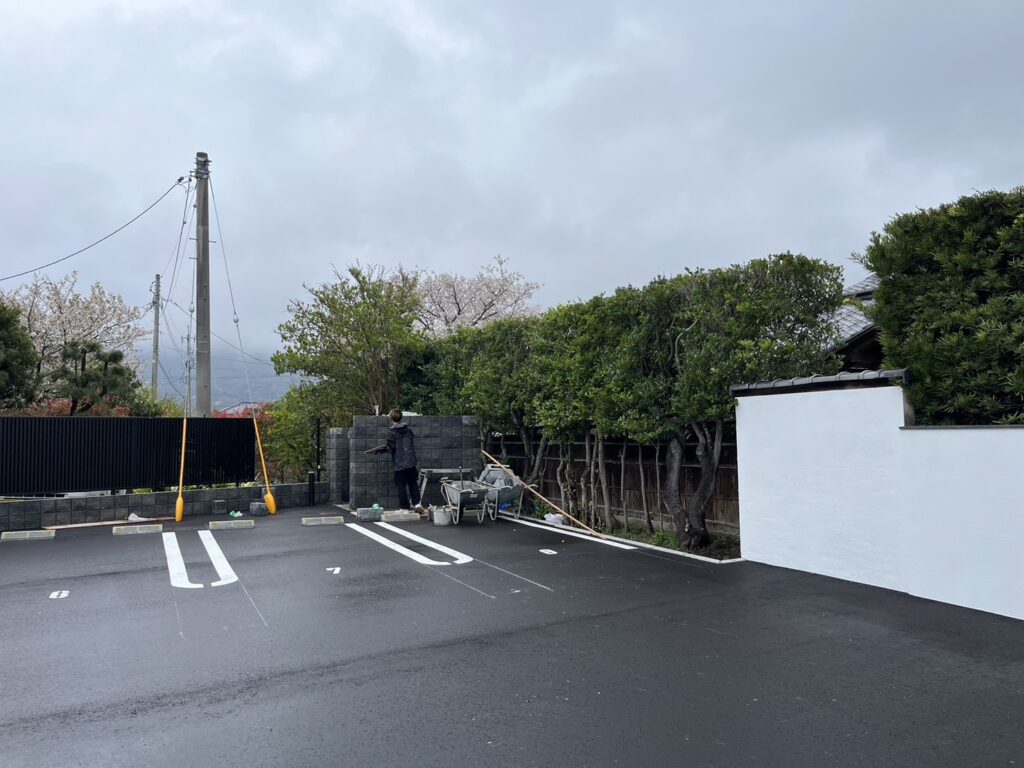

2024/4/4

外部施工状況

外構工事

2024/4/4

外部施工状況

外構工事

駐車場のアスファルト工事が施工されました。

2024/3/25

外部施工状況

外構工事

2024/3/25

外部施工状況

外構工事

2024/3/25

外部施工状況

外構工事

2024/3/19

外部施工状況

外構工事

2024/3/19

外部施工状況

外構工事が進んでいます。

2024/3/19

内部施工状況

家具搬入設置

2024/3/19

内部施工状況

家具搬入設置

2024/3/19

内部施工状況

家具搬入設置

2024/3/19

内部施工状況

家具の搬入設置が行われました。

2024/3/19

内部施工状況

店舗側のコの字キッチンが完成しました。

2024/3/19

内部施工状況

店舗側にカーテンの取り付け工事が行われました。

2024/3/15

外部施工状況

外構工事

2024/3/15

外部施工状況

外構工事

2024/3/15

外部施工状況

外構工事

2024/3/1

外部施工状況

外構工事

2024/3/1

外部施工状況

外構工事

2024/2/28

内部施工状況

店舗・クリーニング完了

2024/2/28

LDK・クリーニング完了

2024/2/24

内部施工状況

キッチン・クリーニング完了

2024/2/28

内部施工状況

バスルーム・クリーニング完了

2024/2/28

内部施工状況

サニタリー・クリーニング完了

2024/2/22

内部施工状況

2024/2/22

内部施工状況

2024/2/21

内部施工状況

2024/2/21

内部施工状況

クローゼット

2024/2/19

外部施工状況

2024/2/19

内部施工状況

2024/2/19

内部施工状況

2024/2/19

内部施工状況

2024/2/19

内部施工状況

2024/2/19

内部施工状況

2024/2/19

内部施工状況

キッチン

2024/2/19

内部施工状況

サニタリー

2024/2/19

内部施工状況

トイレ

2024/2/11

内部施工状況

可動式棚が施工されました。

2024/2/11

内部施工状況

IHクッキングヒーター設置。

2024/2/11

内部施工状況

IHクッキングヒーターが施工されました。

2024/2/9

外部施工状況

左官工事。

2024/2/5

内部施工状況

クロス貼り工事。

2024/2/5

内部施工状況

キッチン取り付け工事が施工されました。

2024/2/5

外部施工状況

左官工事。

2024/1/30

外部施工状況

左官工事。

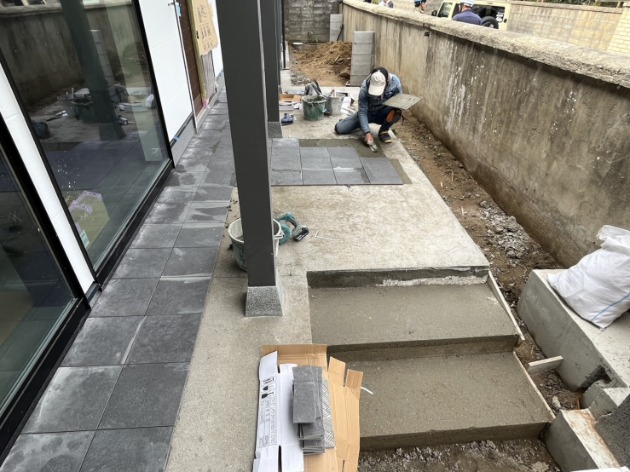

2024/1/30

外部施工状況

左官工事。

2024/1/30

外部施工状況

左官工事。

2024/1/30

外部施工状況

左官工事中です。

2024/1/30

内部施工状況

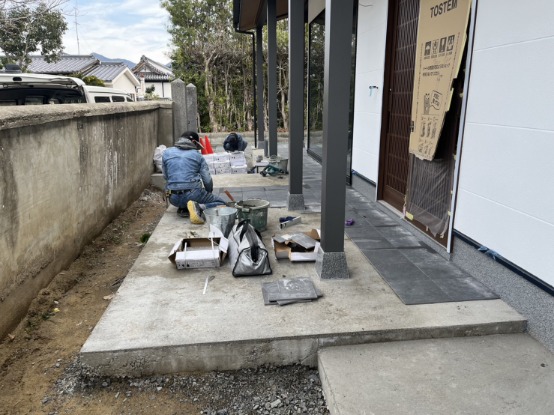

クロス貼り工事。

2024/1/30

内部施工状況

クロス貼り工事。

2024/1/25

外部施工状況

左官工事。

2024/1/25

外部施工状況

左官工事中です。

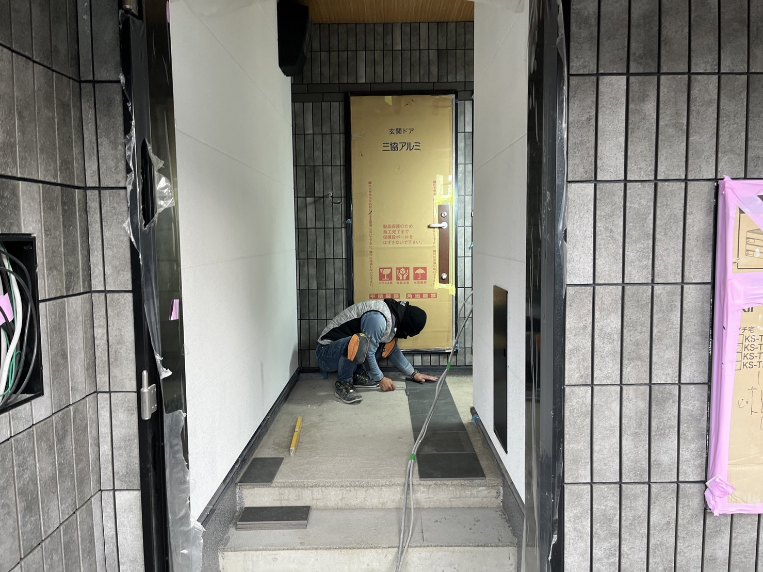

2024/1/25

内部施工状況

店舗内のキッチンにレンジフードの取り付けが行われました。

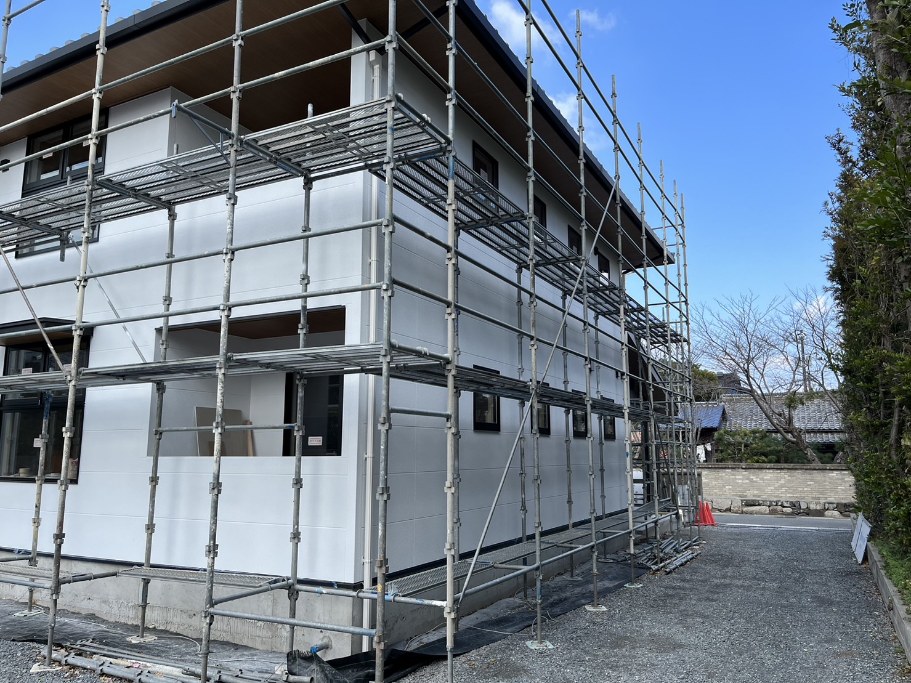

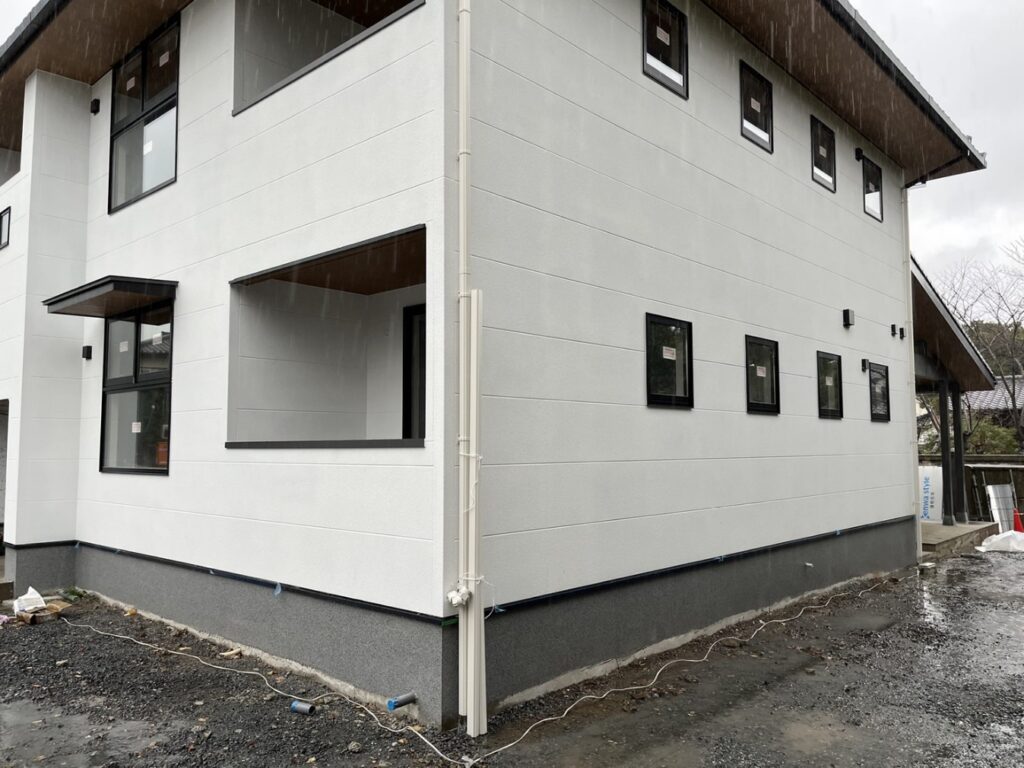

2024/1/22

外部施工状況

2024/1/22

外部施工状況

2024/1/20

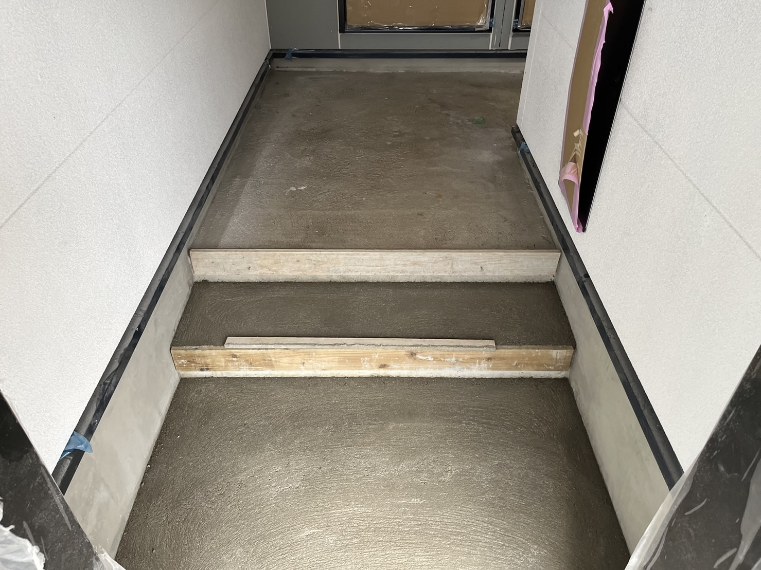

外部施工状況

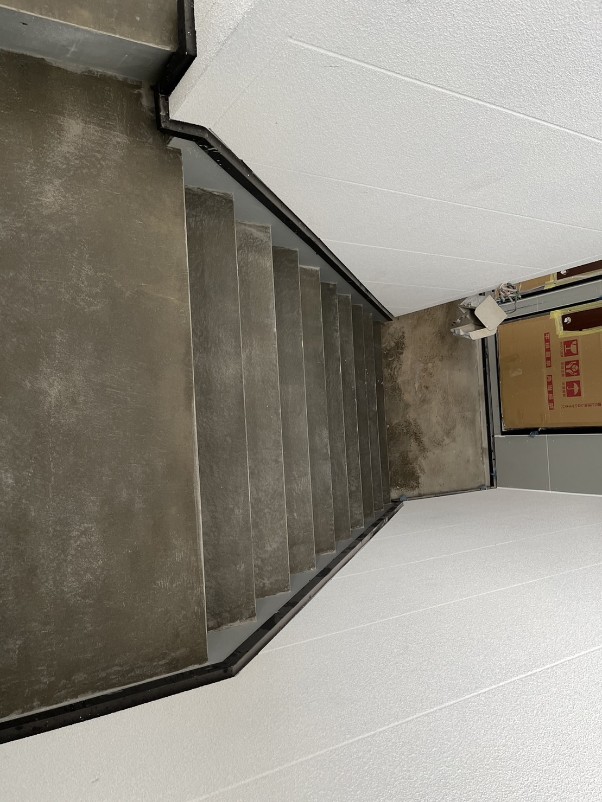

外部階段の左官工事。

2024/1/20

外部施工状況

外部階段の左官工事。

2024/1/19

内部施工状況

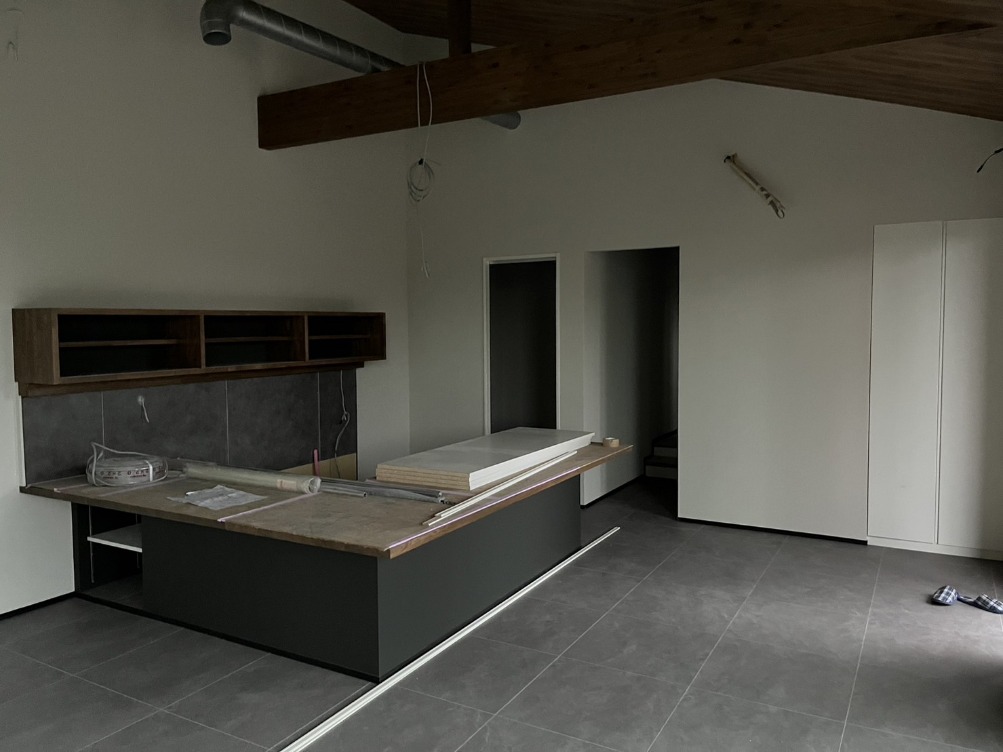

店舗内のキッチン。

2024/1/19

外部施工状況

足場が撤去されました。

2024/1/19

外部施工状況

外回りの左官工事中です。

2024/1/19

外部施工状況

外回りの左官工事中です。

2024/1/19

外部施工状況

外部の階段の左官工事が施工されました。

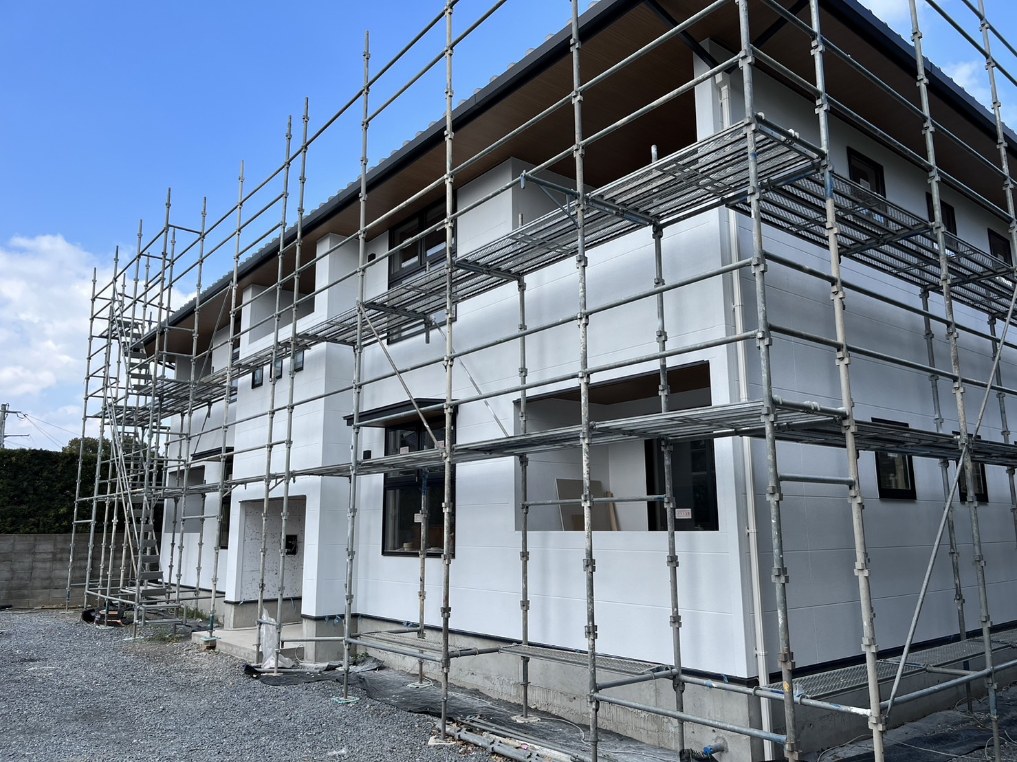

2024/1/12

外部施工状況

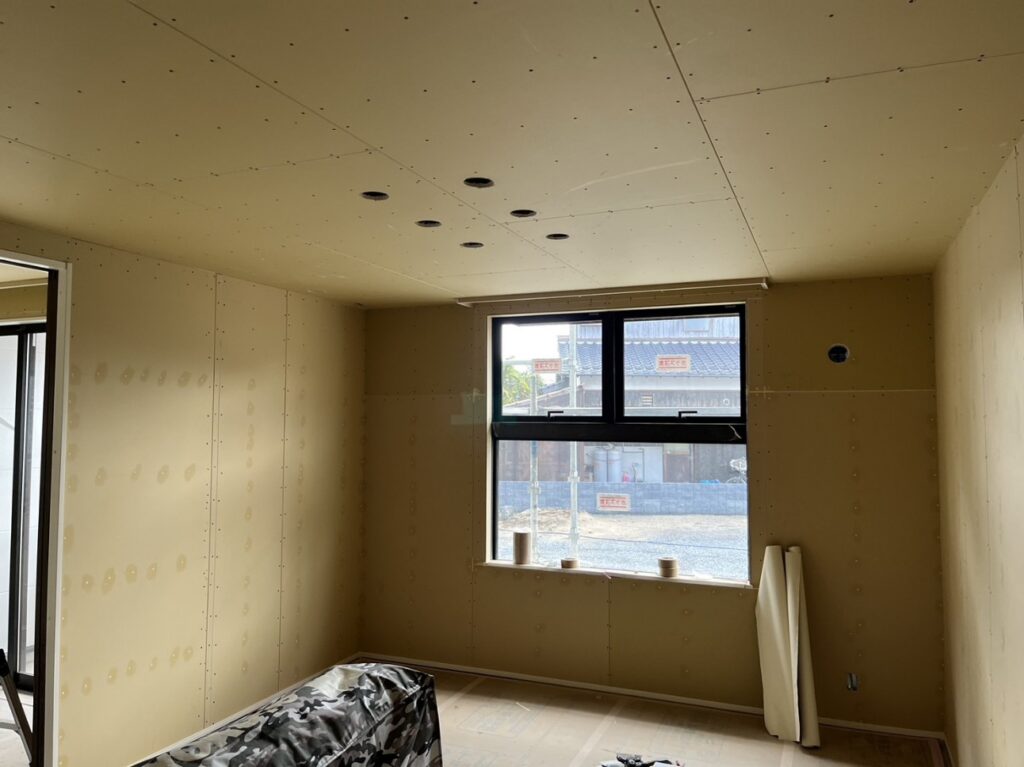

2024/1/12

外部施工状況

2024/1/12

内部施工状況

クロス貼り工事。

2024/1/12

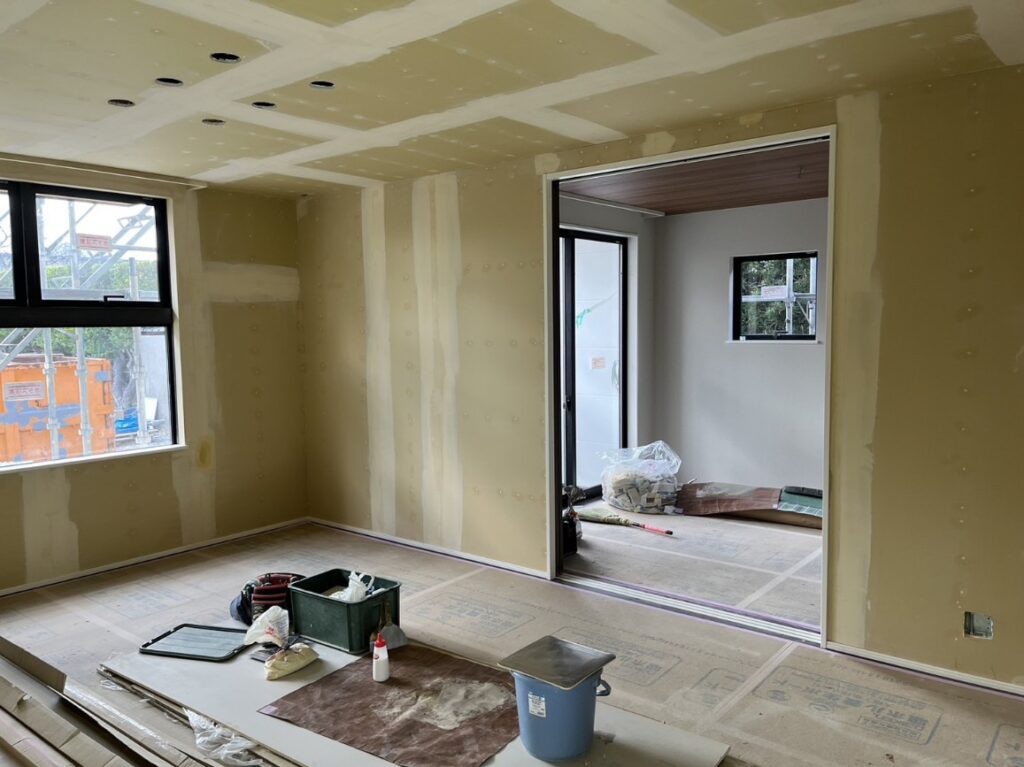

内部施工状況

クロス貼り工事。

2024/1/12

内部施工状況

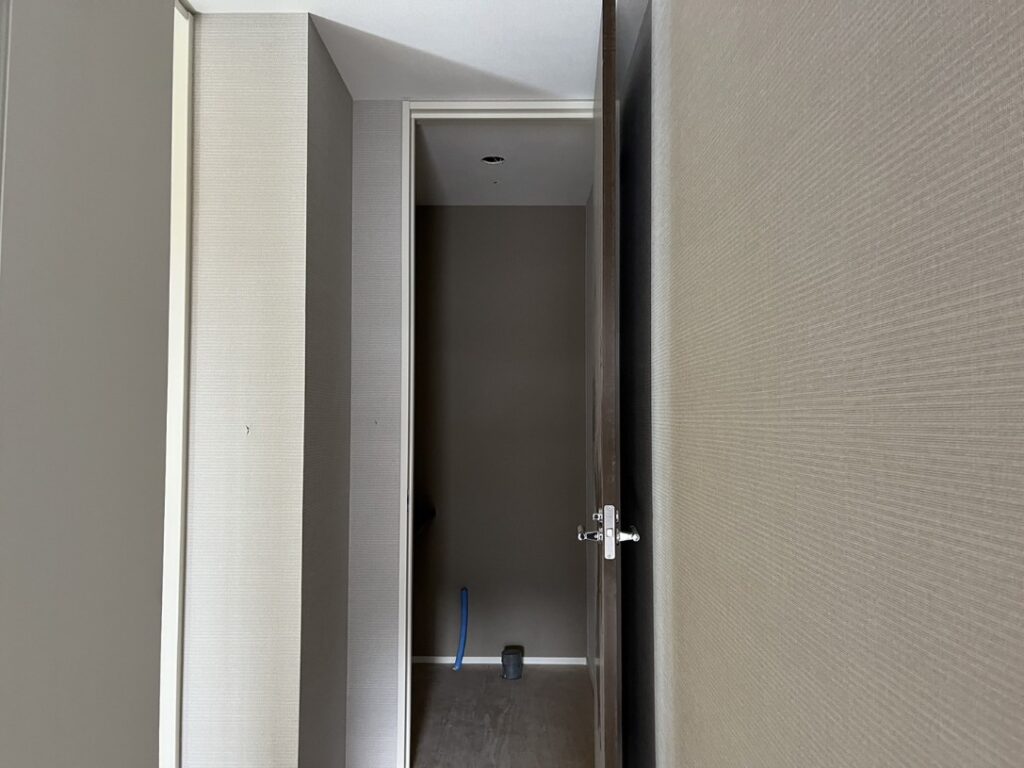

2024/1/12

内部施工状況

2024/1/6

外部施工状況

2024/1/6

外部施工状況

2024/1/6

内部施工状況

クロス貼り工事。

2024/1/6

内部施工状況

クロス貼り工事が施工されました。

2024/1/6

内部施工状況

店舗内の様子です。

2024/1/6

内部施工状況

店舗内の様子です。

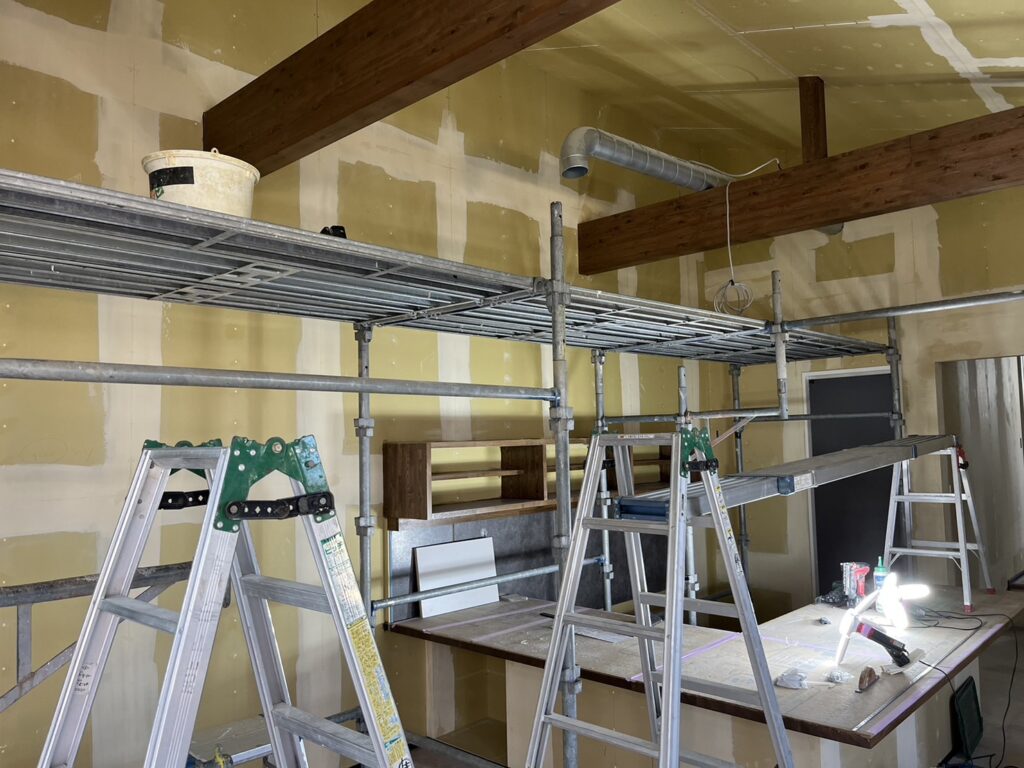

2023/12/29

外部施工状況

2023/12/29

内部施工状況

2023/12/29

内部施工状況

2023/12/28

内部施工状況

2023/12/28

内部施工状況

店舗内の様子です。パテ処理が施工されました。

2023/12/28

内部施工状況

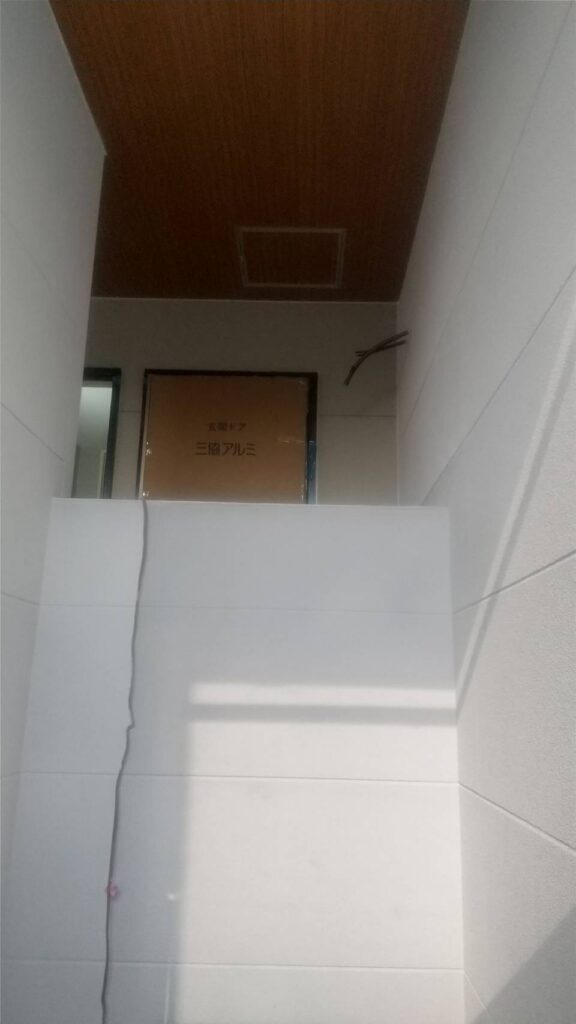

クロス貼り工事

2023/12/28

内部施工状況

クロス貼り工事

2023/12/28

内部施工状況

クロス貼り工事

2023/12/28

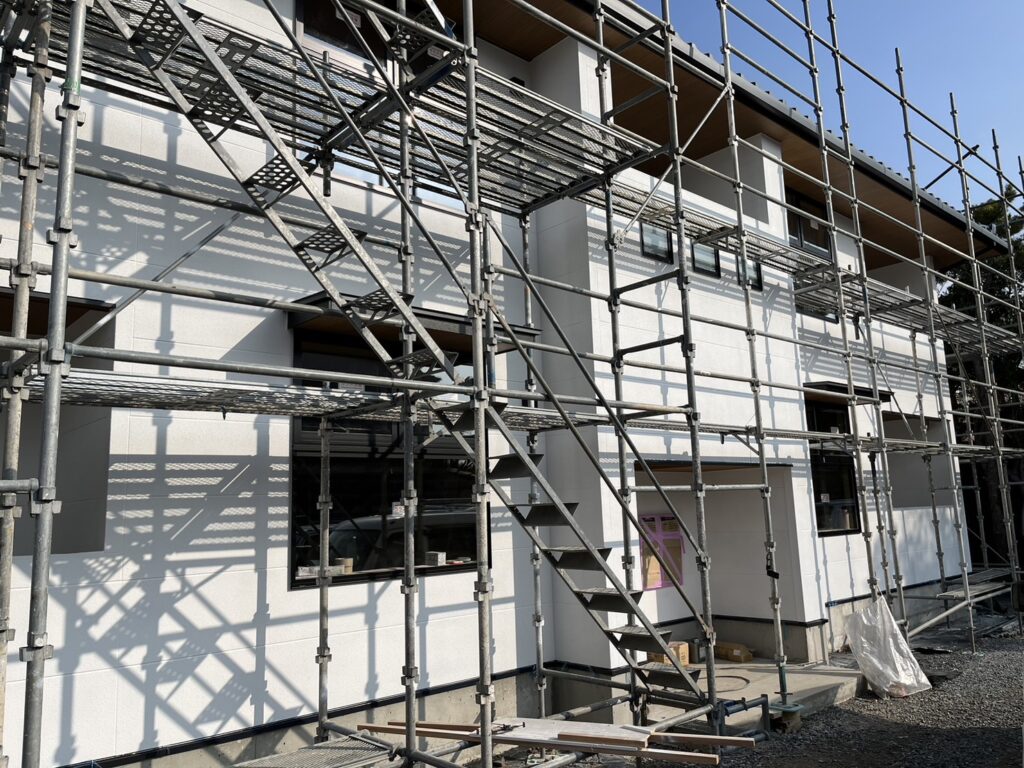

内部施工状況

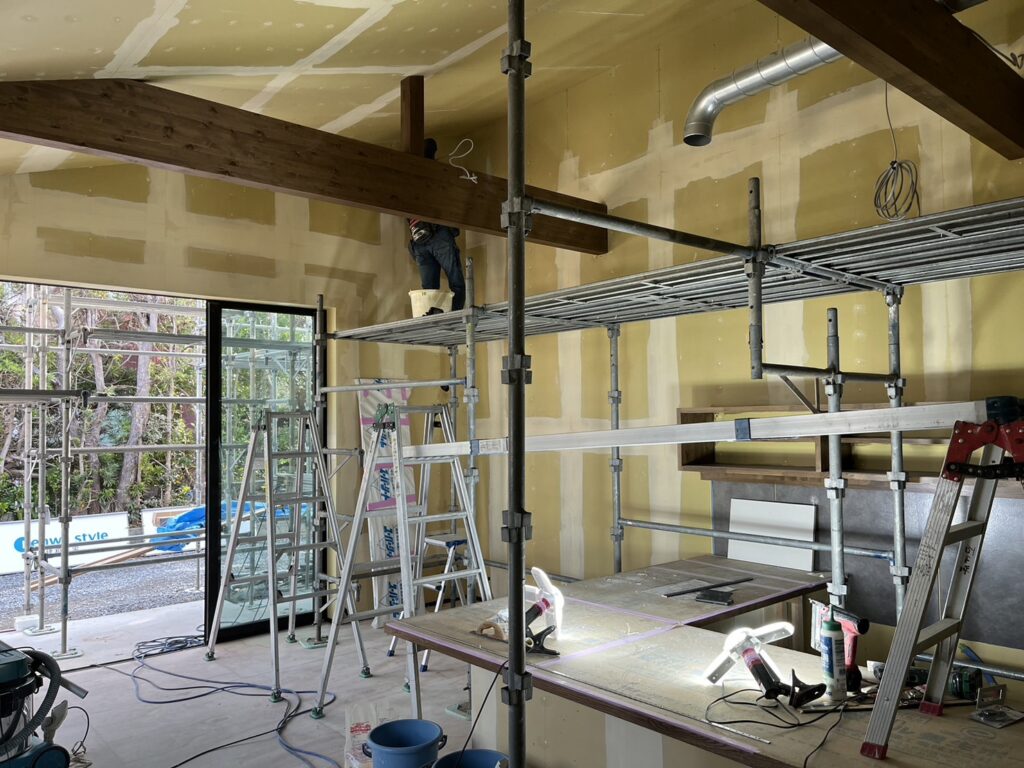

天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

2023/12/28

外部施工状況

2023/12/28

外部施工状況

2023/12/28

外部施工状況

外壁サイディング貼り工事が完了し、外観全体が見えるようになりました。

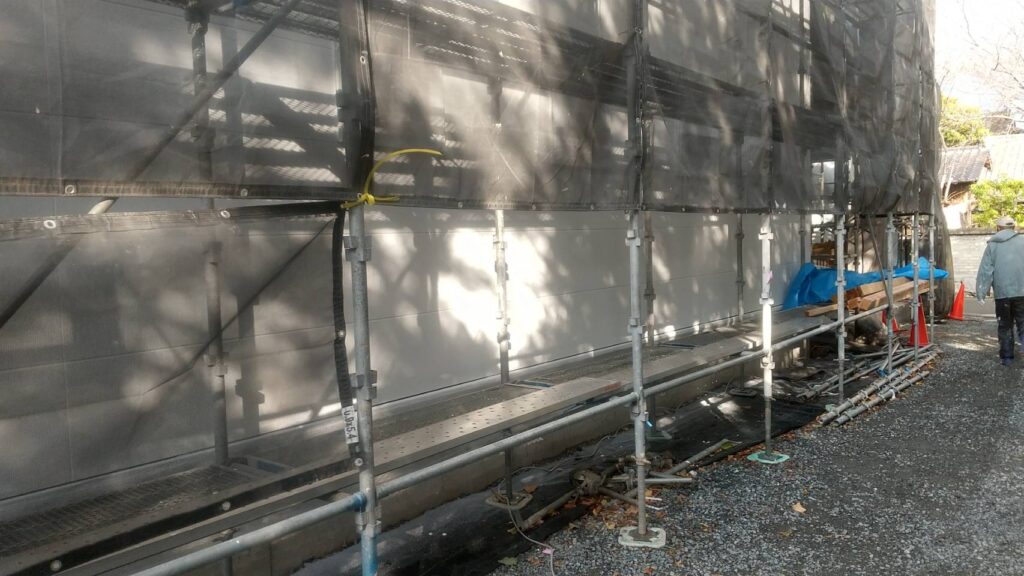

2023/12/21

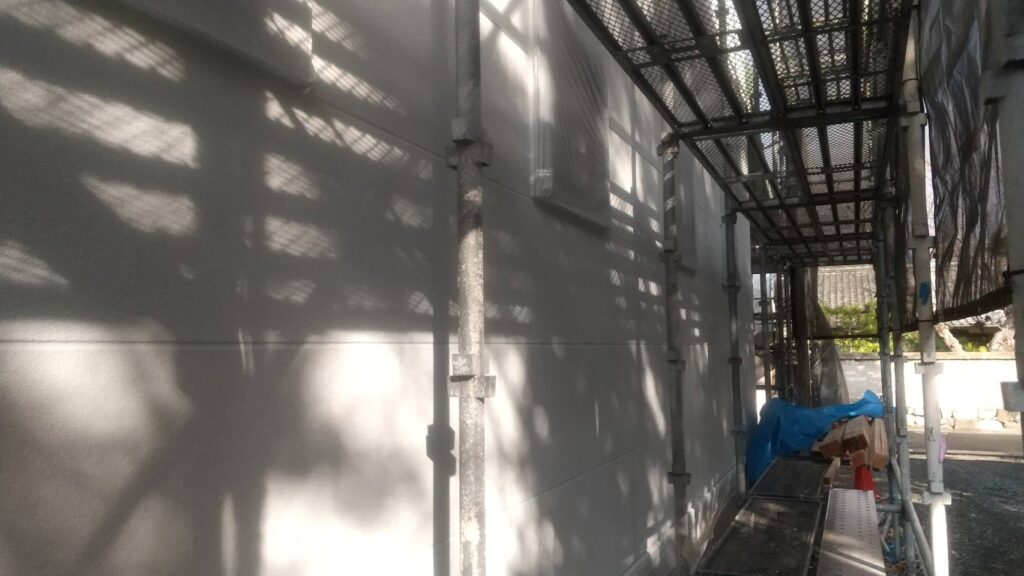

外部施工状況

2023/12/21

外部施工状況

2023/12/21

外部施工状況

2023/12/15

内部施工状況

店舗内の様子

2023/12/15

内部施工状況

店舗内の様子

2023/12/15

外部施工状況

外壁サイディング貼り工事

2023/12/15

外部施工状況

ポストが設置されました。

2023/12/11

内部施工状況

ユニットバス設置工事

2023/12/11

内部施工状況

2023/12/11

内部施工状況

店舗内の木工事が進んでいます。

2023/12/11

外部施工状況

外壁サイディング貼り工事

2023/12/7

外部施工状況

外壁サイディング貼り工事

2023/12/7

内部施工状況

木工事

2023/12/7

内部施工状況

大工さんによる木工事が進んでいます。

2023/12/7

内部施工状況

断熱材重鎮

2023/12/7

内部施工状況

天井の石膏ボード貼り工事が施工されました

2023/12/7

内部施工状況

石膏ボード貼り工事

2023/12/4

内部施工状況

天井の石膏ボード貼り工事が施工されています。

内部施工状況

2023/12/4

店舗内の石膏ボード貼り工事が着々と進んでいます。

2023/12/4

内部施工状況

床暖房施工中です。

2023/12/4

外部施工状況

2023/12/4

外部施工状況

外壁サイディング貼り工事

2023/12/4

外部施工状況

外壁サイディング貼り工事

2023/12/1

内部施工状況

石膏ボード貼り工事

2023/12/1

内部施工状況

石膏ボード貼り工事

2023/12/1

内部施工状況

ユニットバス設置工事

2023/12/1

内部施工状況

ユニットバス設置工事

2023/12/1

外部施工状況

瓦屋根工事

2023/12/1

外部施工状況

瓦屋根工事

2023/12/1

外部施工状況

外壁サイディング貼り工事

2023/12/1

外部施工状況

瓦屋根工事・外壁サイディング貼り工事

2023/11/30

外部施工状況

外壁サイディング貼り工事

2023/11/30

外部施工状況

瓦屋根工事施工中です。

2023/11/28

内部施工状況

石膏ボード貼り工事

2023/11/28

内部施工状況

石膏ボード貼り工事

2023/11/28

外部施工状況

外壁サイディング貼り工事

2023/11/25

外部施工状況

瓦屋根工事

2023/11/25

外部施工状況

外壁サイディング貼り工事

2023/11/25

外部施工状況

外壁サイディング貼り工事

2023/11/24

内部施工状況

店舗側の石膏ボード貼り工事が着々と進んでいます。

2023/11/24

内部施工状況

石膏ボード貼り工事

2023/11/24

内部施工状況

2023/11/24

内部施工状況

フローリング貼り工事

2023/11/24

外部施工状況

外壁サイディング貼り工事

2023/11/24

外部施工状況

外壁サイディング貼り工事

2023/11/24

瓦屋根工事

2023/11/24

外部施工状況

瓦屋根工事

2023/11/24

外部施工状況

瓦屋根工事が施工されています。

2023/11/22

外部施工状況

瓦屋根工事

2023/11/22

外部施工状況

2023/11/20

外部施工状況

外壁サイディング貼り工事

2023/11/20

外部施工状況

外壁サイディング貼り工事

2023/11/20

内部施工状況

石膏ボード貼り工事

2023/11/20

内部施工状況

断熱材重鎮

2023/11/17

外部施工状況

2023/11/17

内部施工状況

石膏ボード貼り工事

2023/11/17

内部施工状況

石膏ボード貼り工事

2023/11/17

外部施工状況

2023/11/17

外部施工状況

2023/11/17

外部施工状況

2023/11/17

外部施工状況

2023/11/14

内部施工状況

天井下地の工事中です。

2023/11/10

外部施工状況

2023/11/10

外部施工状況

瓦屋根工事が施工されています。

2023/11/10

内部施工状況

2023/11/10

内部施工状況

2023/11/10

内部施工状況

壁面に断熱材の重鎮工事が行われています。

2023/11/07

外部施工状況

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

2023/11/07

外部施工状況

サッシ取り付け

20238/11/07

外部施工状況

サッシ取り付け

2023/11/07

内部施工状況

サッシ取り付け

2023/11/07

内部施工状況

2023/11/07

内部施工状況

サッシ取り付け

2023/11/07

内部施工状況

断熱材重鎮

20238/11/07

内部施工状況

玄関扉が取り付けられました。

2023/11/07

内部施工状況

サッシが取り付けられました。

2023/11/02

内部施工状況

2023/11/02

外部施工状況

2023/11/02

外部施工状況

2023/11/02

内部施工状況

2023/11/02

内部施工状況

2023/10/30

上棟

屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

20233/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

2023/10/30

上棟

共用階段

2023/10/27

上棟

2023/10/27

上棟

屋根下地材(構造用合板)を貼っていきます。

2023/10/27

上棟

屋根部分です。
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

2023/10/27

上棟

2023/10/27

上棟

鉄骨共用階段設置

2023/10/27

上棟

鉄骨共用階段設置

2023/10/25

上棟

鉄骨共用階段設置

2023/10/25

上棟

鉄骨共用階段をレッカーで運んでいます。

2023/10/25

上棟

鉄骨共用階段が設置されています。

20233/10/25

上棟

2023/10/25

上棟

2023/10/25

上棟

2023/10/25

上棟

2023/10/25

上棟

重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った連携プレーは上棟の見どころです。

2023/10/25

上棟

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
お家の形がわかるようになってきましたね。

2023/10/25

上棟

2023/10/25

上棟

斜めに交差している木材が仮筋交いです。
仮筋交いとは上棟の際に、建物の垂直が狂わないように取り付けられるものです。

2023/10/25

上棟

2023/10/25

上棟

2023/10/25

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

2023/10/25

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

2023/10/25

上棟

2階部分です。

2023/10/25

上棟

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

2023/10/25

上棟

大工さんたちの手によりまずは柱がどんどんと立てられていきます。

2023/10/25

上棟

いよいよ、本日から建て方です。
大きな建物なので数日に分けて作業を行います。
職人さん方、宜しくお願い致します。
また、ご近所の皆様、工事中大変ご迷惑をお掛けしますが、何卒宜しくお願い致します。

2023/10/20

上棟準備

断熱材工事

2023/10/19

上棟準備

土台、大引の間に断熱材を入れています。

2023/10/19

材料搬入・土台敷き

2023/10/19

上棟準備

大工さんにより「土台敷き」という作業が行われています。
土台敷きは基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

2023/10/19

上棟準備

上棟に向けて、土台や柱などの材料が現場へと搬入されています。

2023/10/17

上棟準備

2023/10/17

上棟準備

2023/10/17

上棟準備

2023/10/17

上棟準備

2023/10/17

上棟準備

2023/10/11

配管工事

2023/10/11

配管工事

2023/10/7

上棟準備

基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

2023/10/7

上棟準備

2023/10/7

上棟準備

上棟前に、床下の部分に給排水の配管工事を行っています。
ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。

2023/10/7

上棟準備

基礎工事のコンクリート打設後、養生期間が終了し、型枠が全て外されて、配管工事が行われています。

2023/9/22

配筋工事

2023/9/22

配筋工事

配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

2023/9/13

地鎮祭

本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
本日はおめでとうございます。

2023/9/13

地鎮祭

2023/9/13

地鎮祭

2023/9/13

地鎮祭
